Avance de obra Altea de Gaulle marzo 2026
El desarrollo de Altea de Gaulle continúa avanzando con solidez en una de las zonas más consolidadas y dinámicas de Asunción. Ubicado en el corazón de Villa Morra, el proyecto sigue cumpliendo importantes hitos dentro de su proceso constructivo, avanzando progresivamente hacia nuevas etapas de su estructura.
Durante este período se han completado trabajos fundamentales para la preparación estructural del edificio, al mismo tiempo que continúan avanzando las fundaciones y comienzan a ejecutarse nuevos elementos que permitirán trasladar progresivamente el desarrollo de la obra hacia superficie.

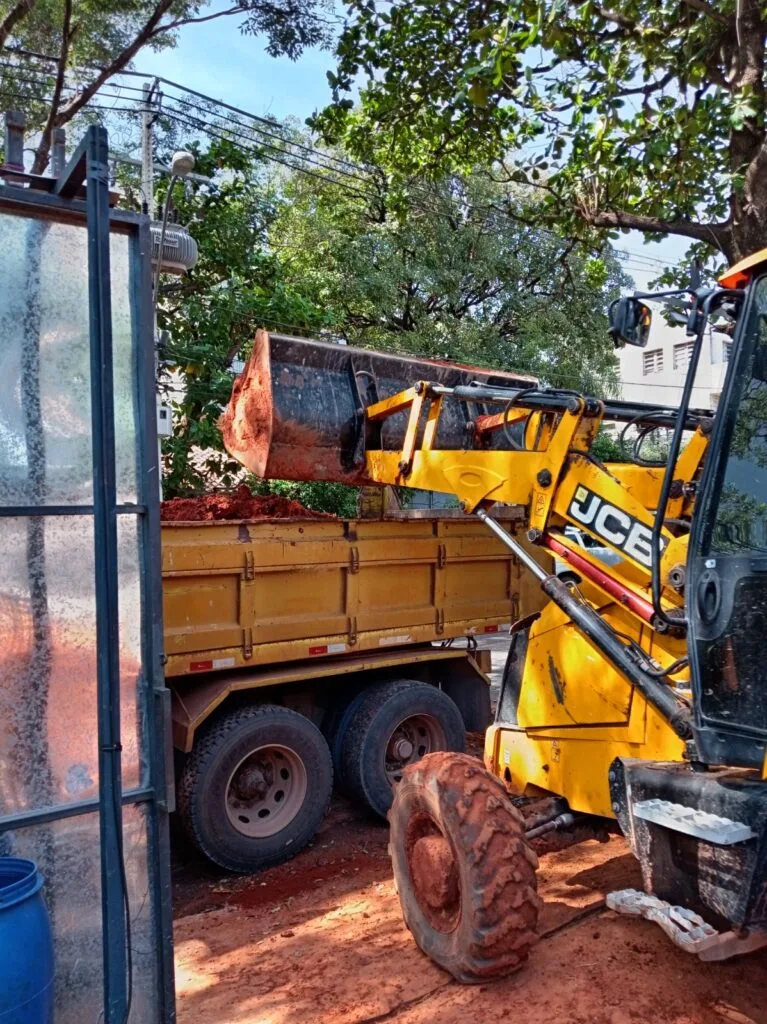

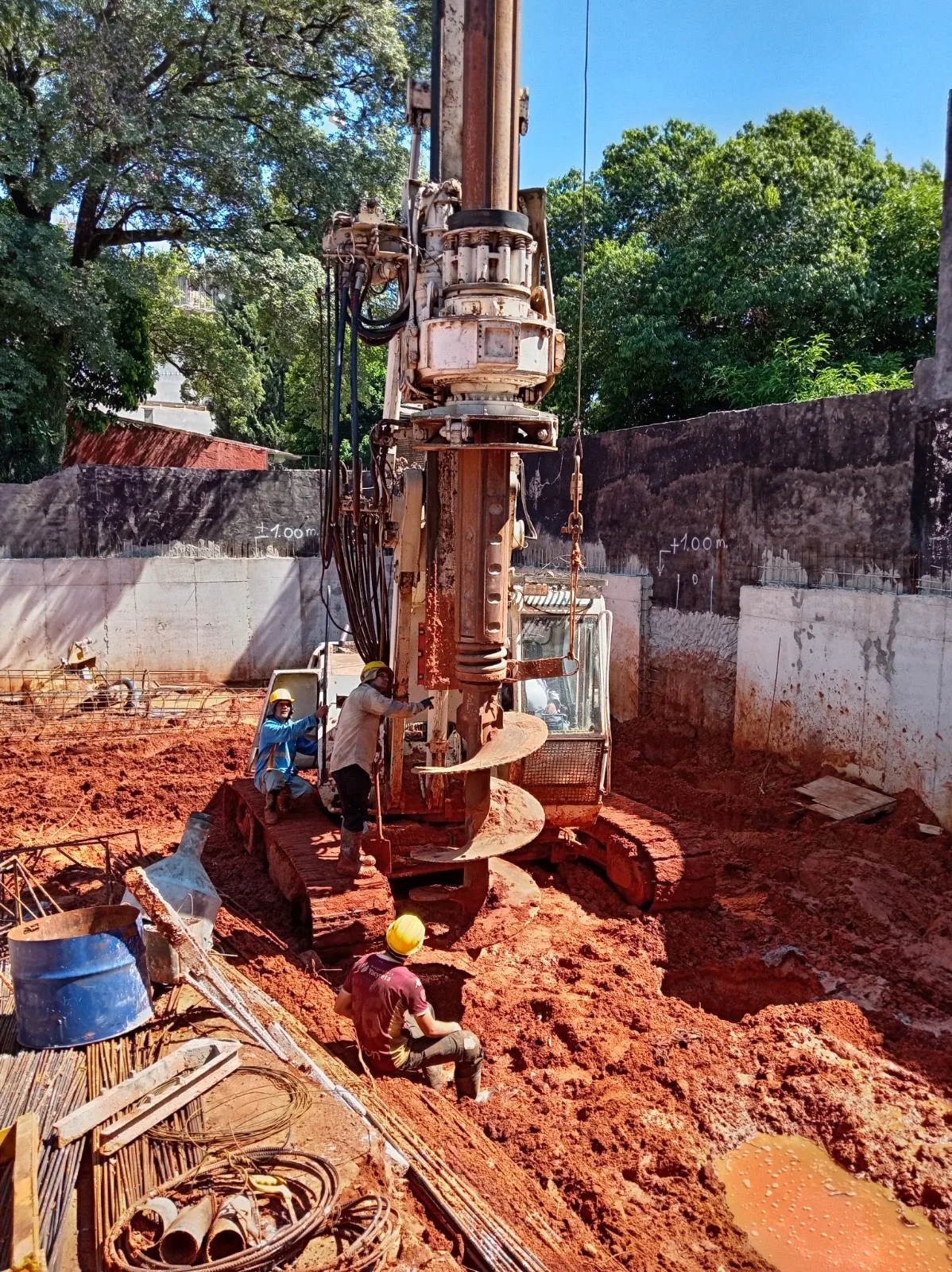

Pantalla de pilotes y excavación completadas
A la fecha, se ha completado en su totalidad la ejecución de la pantalla de pilotes, alcanzando el 100 % de avance previsto para esta etapa. Asimismo, han finalizado los trabajos de excavación, consolidando dos hitos relevantes dentro de las primeras fases constructivas de Altea de Gaulle.
La culminación de estos trabajos permite contar con las condiciones necesarias para continuar con el desarrollo de las fundaciones y avanzar hacia etapas cada vez más visibles de la estructura del edificio.

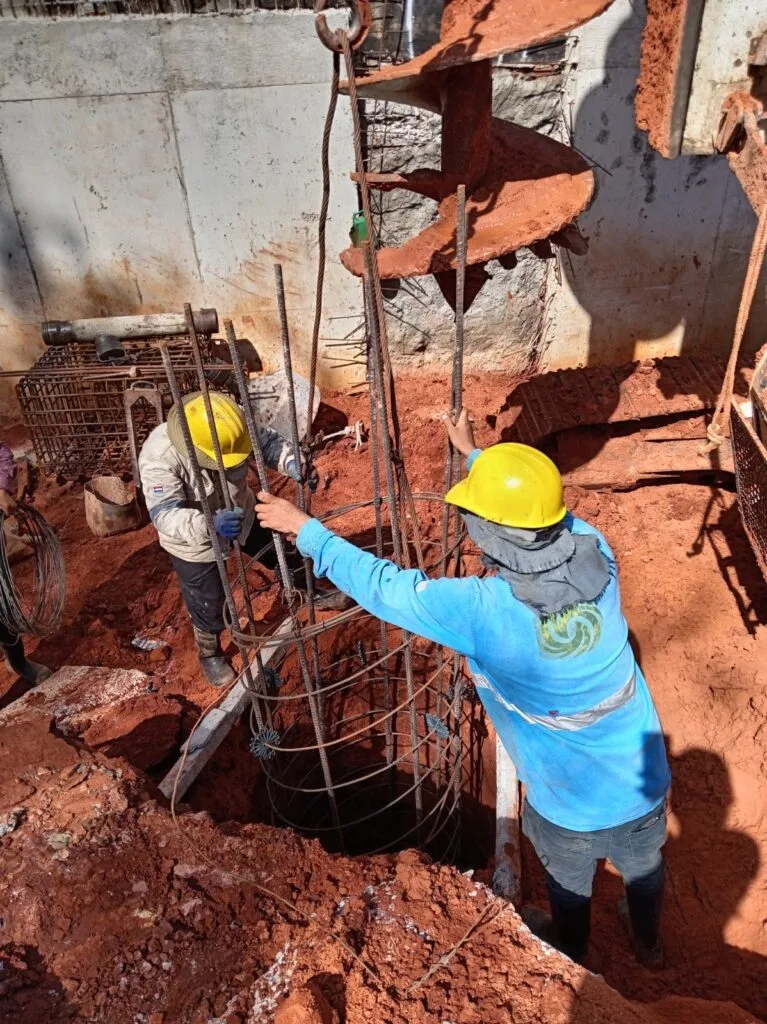

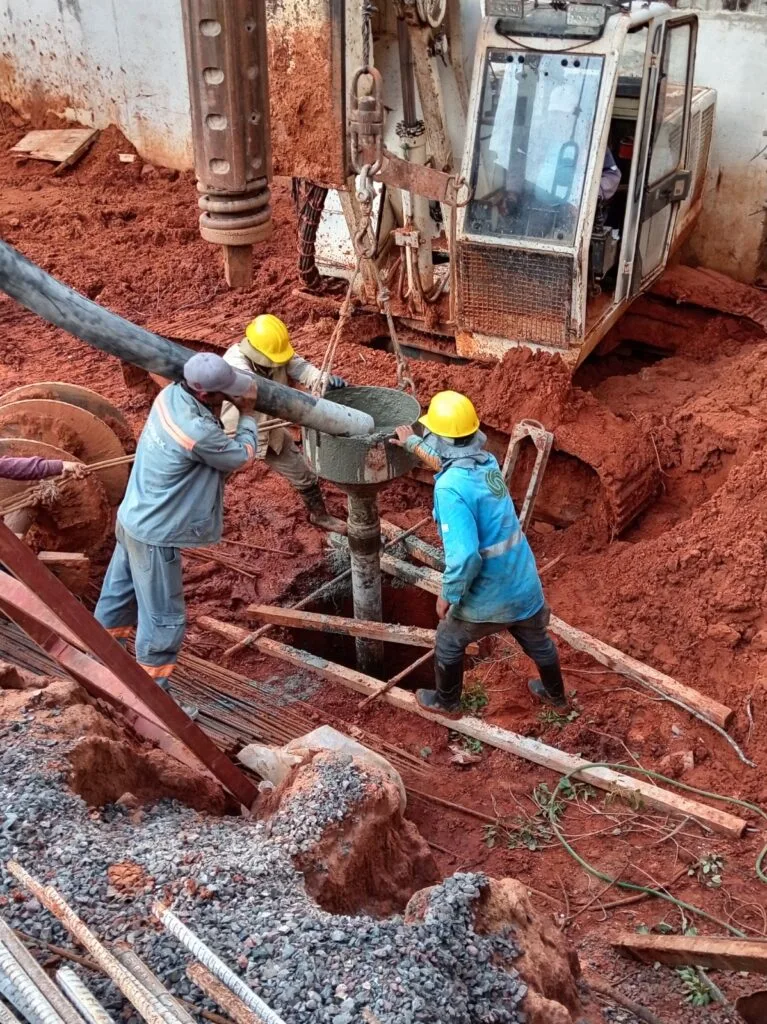

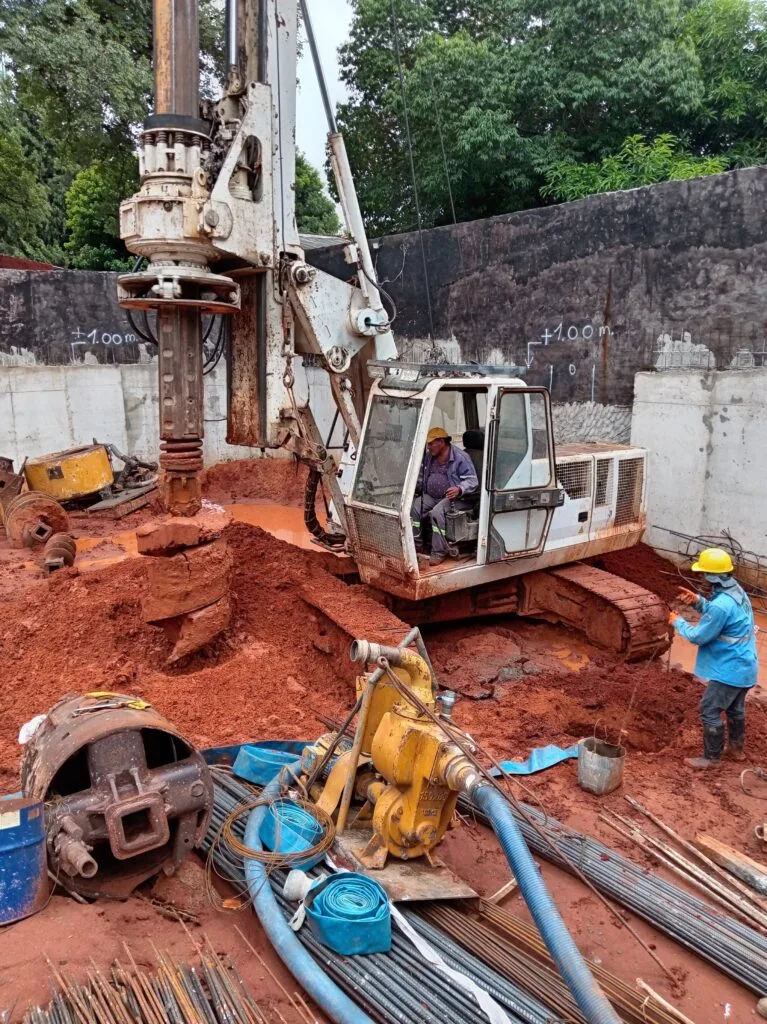

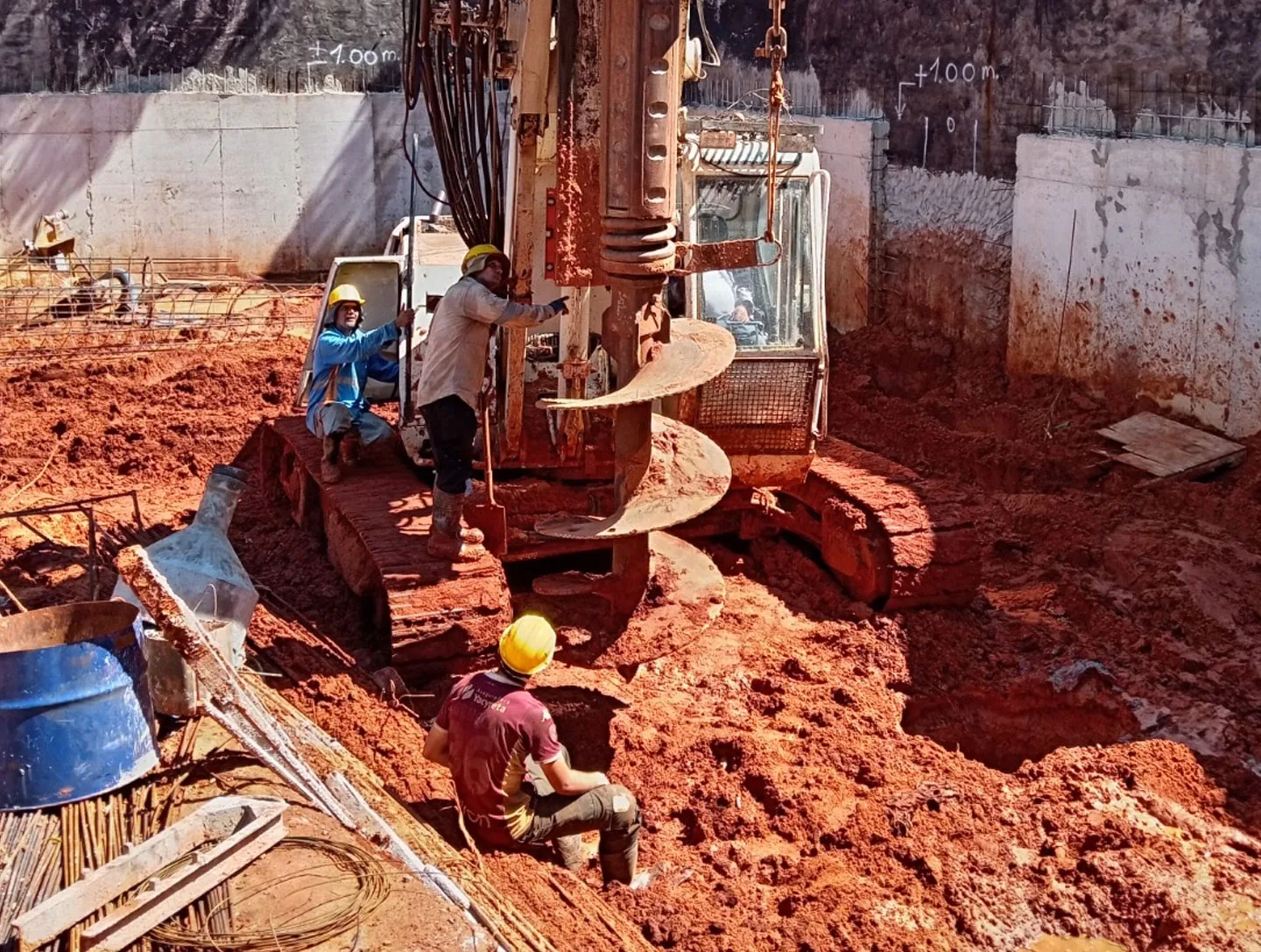

87 % de avance en pilotes de gran diámetro
En paralelo, la ejecución de pilotes de gran diámetro alcanza un 87 % de avance, reflejando el progreso sostenido de los trabajos de fundación conforme a la planificación establecida para el proyecto.
Estos elementos forman parte fundamental del sistema estructural de Altea de Gaulle, ya que permiten transmitir las cargas del futuro edificio hacia los estratos resistentes del terreno, contribuyendo a garantizar la estabilidad y el adecuado comportamiento de la estructura.

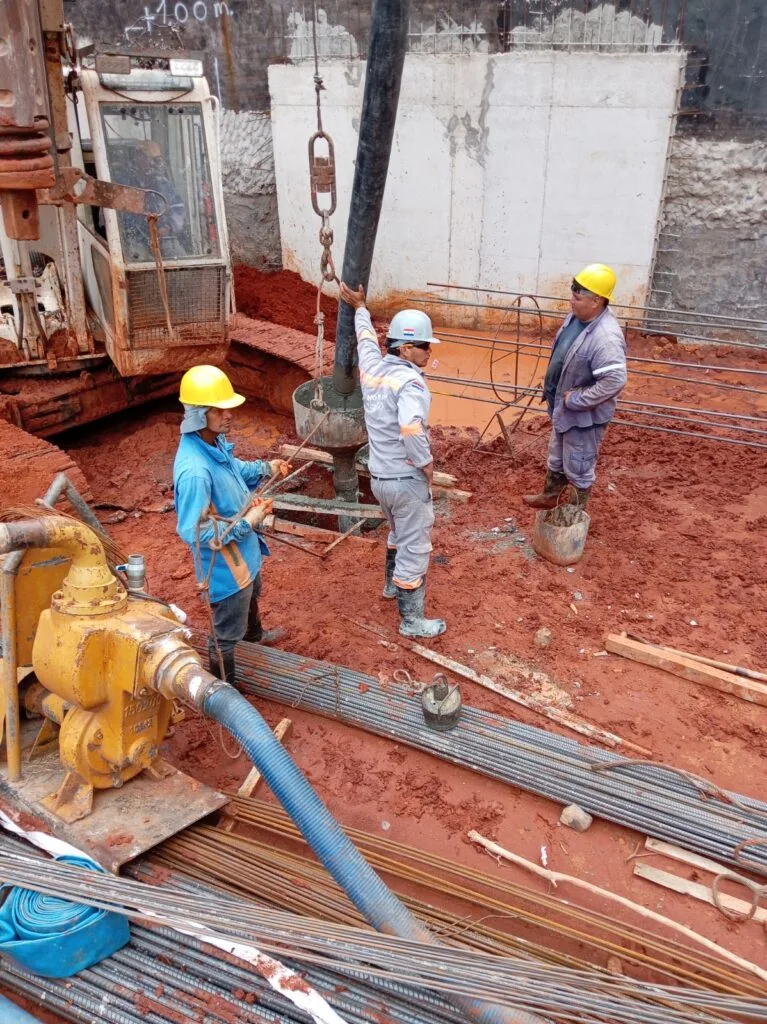

Inicio de cabezales y vigas de fundación
Con el avance alcanzado en los trabajos previos, se ha dado inicio a la ejecución de las fundaciones, específicamente de cabezales y vigas, marcando el comienzo de una nueva fase dentro del proceso constructivo.
Los cabezales permiten vincular los pilotes con los demás componentes de la estructura, mientras que las vigas de fundación contribuyen a integrar el sistema estructural previsto para el edificio. Su ejecución representa un paso importante para continuar avanzando hacia la materialización de la estructura en superficie.
Altea de Gaulle avanza en el corazón de Villa Morra
El progreso de la obra acompaña la propuesta de valor de Altea de Gaulle, un desarrollo concebido en una ubicación estratégica de Asunción, con acceso cercano a servicios, propuestas gastronómicas, comercios y distintos puntos de interés de uno de los sectores urbanos más consolidados de la ciudad.
Esta combinación entre ubicación, conectividad y desarrollo constructivo fortalece el posicionamiento del proyecto tanto para quienes buscan vivir en un entorno urbano conectado como para quienes analizan oportunidades de inversión inmobiliaria en zonas consolidadas de Asunción.
Con cada etapa cumplida, Altea de Gaulle continúa avanzando hacia su materialización, sumando nuevos hitos dentro de su cronograma de obra y consolidando progresivamente su presencia en Villa Morra.
A través de esta sección continuaremos informando periódicamente sobre los avances de obra y principales hitos del proyecto Altea de Gaulle, manteniendo una comunicación clara y transparente con clientes, inversionistas y la comunidad en general.
